DÜNAAMILISTE KVALITEETSETE JA SUURTE KULUMISKINDLATE PÕRANDATE KEHTESTAMISTE TEHNOLOOGIA DÜNAAMILISTEST VALMISTUSTEST

Hea kulumiskindla põranda (või kvaliteetse kõveneva infiltratsioonipõranda) valmistamiseks tuleb arvestada betoonvundamendi tugevusega, eriti selle tasasusega. Hea kulumiskindel põrand ei ole tihedalt seotud ainult kulumiskindla täitematerjali kvaliteediga. Vaja on ka paremat aluskihi pinda. Selle töö eesmärk on pakkuda teile kõige põhjalikumat ja täiuslikumat betooni laseriga nivelleerimise ja kulumiskindla põranda tehnoloogiat. Järgnev sisu on Shanghai Jiezhou Engineering & Mechanism Co., Ltd. poolt kokku võetud ehitusmeetodid, mis põhinevad paljude aastate pikkusel kogemusel tööstuses. Teie teadmiseks.

Ehitusprotsess: aluskihi töötlemine → lao raketise paigaldamine → betooni etteandmine → laseriga tasandusmasinaga sillutamine, vibreerimine ja tihendamine → metallagregaadi laotamine → kalandreerimine ja suspensiooni eemaldamine → poleerimine → kastmine ja kõvendamine → mehaaniline vuukide lõikamine ja tsementeerimine.

Laserlihvimiskonstruktsiooni pilt

Alustöötlus
1. Esiteks tuleb aluskihilt eemaldada prügi ja aluskihi pinnale ei tohi jääda mingeid prahti.

2. Pinna kõrguse ühtlustamiseks lõigake pinna kohalikud väljaulatuvad osad. Kontrollige, kas aluskihi tasasus vastab standardile ± 2 cm piires projekteeritud kõrgusest, et tagada betooni sillutise paksus.

Malli seaded
Esiteks, vastavalt kogu tehase teraspostide asukohale, projekteerimisnõuetele, raketise ettevalmistusele, sõiduki liikumissuunale ja tasandusseadmete konstruktsiooniomadustele, koostatakse usaldusväärne ehitusvalamise skeem. Ehitusalale paigaldatakse jäik raketis. Raketis peab olema spetsiaalne kanaliterasest raketis ja raketise ülemist ava tuleb reguleerida nii, et see oleks seest ja väljast tasane ja ühtlane.

Liugkihi määramine
Pärast raketise paigaldamist kaetakse ehitusala plastkilega, et eraldada aluskiht betoonpinnast ja moodustada libisev kiht.

Siduv armeerimisvõrk
1. Armatuurvõrku töödeldakse kohapeal tsentraliseeritud ja ühtse partiimeetodi abil ning transporditakse pärast sidumist ettenähtud kohta virnastamiseks. Armatuurpind peab olema puhas, mustuse-, rooste- jms vaba, et tagada tooraine kvaliteet. Armatuurvõrk peab olema täielikult seotud ning vahekaugus ja suurus peavad vastama projekteerimis- ja spetsifikatsiooninõuetele. Pärast sidumist kontrollige armatuurvõrku, et näha, kas kaitsekiht on piisav, kas sidumine on kindel ja kas esineb lõtku.
2. Enne betooni valamist peavad töötajad selle ettenähtud kohta paigaldama. Armatuurvõrgu mõõtmed on 3M × 3m.

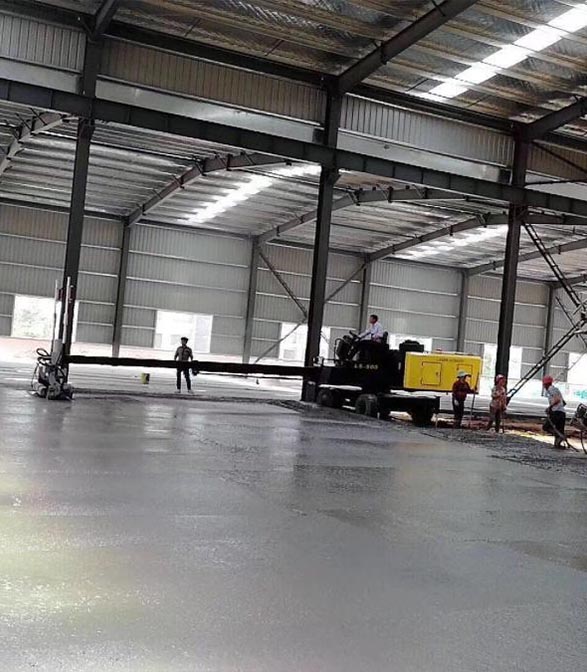

Laseri nivelleerimismasina kasutuselevõtt

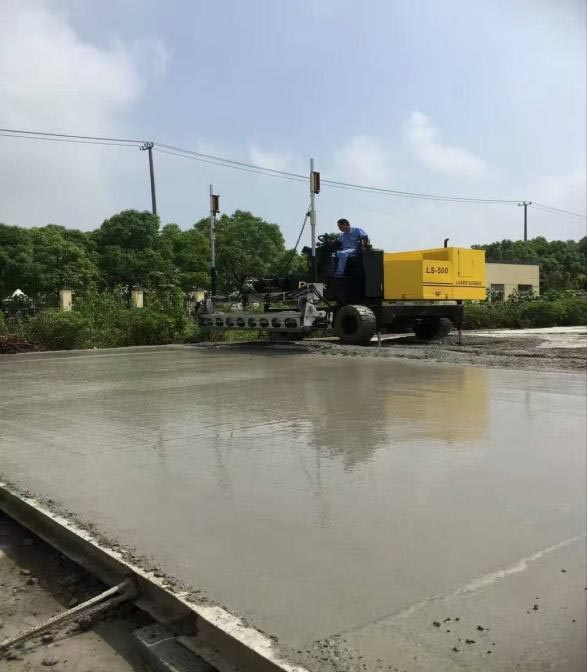

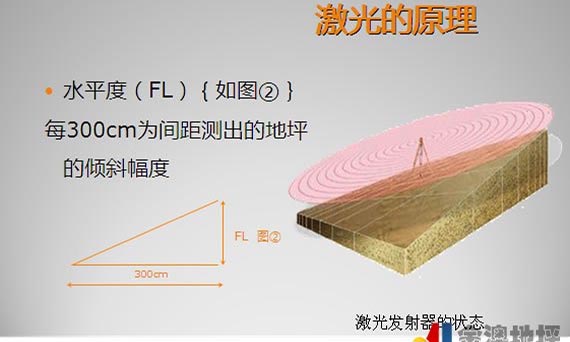

Enne betooni valamist tuleb laseriga nivelleerimismasin vigadest puhastada. Paigaldada ja nivelleerida lasersaatja ning reguleerida betooni nivelleerimismasina nivelleerimispea taset ja kõrgust vastavalt edastatud signaalile, et see oleks kooskõlas betoonpinnase kõrgusega. Samal ajal reguleerida nivelleerimispea mõlema otsa kõrguse erinevust 0,5 mm piires. Enne suuremahuliste ehitustööde alustamist tuleb seadmeid esmalt proovitootmiseks kasutada ja kontrollida, et vigu ei esineks.

Betooni valamine
1. Kasutada tuleb äribetooni. Äribetooni kasutusomadused peavad vastama asjakohaste spetsifikatsioonide nõuetele ja betooni vajumine raketisse peab olema 160–180 mm.
2. Betoon tuleb otsast alates korrapäraselt laotada. Betoonisegu valamisel raketisse tuleb mahalaadimine teha kontsentreeritult ja aeglaselt ning tegelik paksus peab olema umbes 2 cm raketise paksusest kõrgem. Vajadusel tuleb materjali vähendada või täiendada ning vertikaalsed ja horisontaalsed sektsioonid peavad vastama nõuetele. Betoon tuleb laotada pidevalt, katkestusteta.
3. Pärast betooni valamist tuleb betoonihunnikud käsitsi tasandada tasandusmasina teleskoopvarre efektiivse ulatuse piires ning seejärel tuleb laseriga tasandusmasinaga korraga vibratsioon, tihendamine ja tasandamine lõpule viia. Tasandamise käigus tuleb lähtuda ühest suunast ja liikuda samm-sammult seestpoolt väljapoole.
4. Alad, kus mehaanilist ehitust ei saa teostada, näiteks nurgad ja teraspostid, tuleb käsitsi tihendada ja tasandada.

Kulumiskindel põrandakonstruktsioon
Enne betooni kivistumist tuleb betoonpinda jämedalt krohvida, kuni segu on välja valgunud, ja kõvendit betoonpinnale ühtlaselt jaotada. Pärast seda, kui kõvendi on teatud koguse vett imanud, alustada lihvimist; pärast jämedat lihvimist tuleb peale kanda teine ​​kiht kõvendit, mille kogus peab olema 1/3 eelmise protsessi kogusest. Lihvimise ajal tuleb teha ristlihvimist ja lihvimisjälgi ei tohi olla.

Kellu tihendamine ja poleerimine
1. Pärast laseriga tasandamist tuleb betoon enne ja pärast esialgset kivistumist tõsta ja viimistleda kelluga. Ketaslihvijaga silumist tuleb korrata mitu korda vastavalt pinnakihi kõvenemisele. Mehaanilise silumise kiirust tuleb vastavalt betoonpinna kõvenemisele reguleerida ning mehaanilist silumist tuleb teha nii vertikaalselt kui ka horisontaalselt.
2. Enne lõplikku seadistamist vahetage veski ketas tera vastu ja reguleerige lihvimis- ja poleerimisnurka. Üldiselt on poleerimisoperatsioon rohkem kui 2 korda, et põranda läige oleks ühtlane.

Pilu:Vuugid tuleb lõigata 2-3D ajaraamides pärast kulumiskindla kattekihi ehitamist. Vuukide lõikamiseks tuleb kasutada märglõikamist, paksusega 5 cm ja sügavusega vähemalt 1/3 betooni paksusest. Lõikeõmblus peab olema sirge ja ilus.

Kõvenemine: Pärast betooni poleerimist kaetakse see kilega ja kastetakse kõvenemise ajaks. Kõvenemisperioodil, kui betooni kattekihi tugevus ei ulatu 1,2 MPa-ni, ei tohi keegi sellel kõndida.

Hermeetik
1. Pärast põranda kahenädalast kõvenemist puhastage lõikevuuk põhjalikult ning eemaldage lõikevuugist kõik lahtised osakesed ja tolm.
2. Kahanemisvuugi täitmiseks tuleb kasutada kauakestva elastsuse ja kiirelt kõveneva polüuretaanhermeetikut.

Kontrollimeetmed
1. Kohapeal kasutatavad materjalid tuleb vastu võtta kohapeal ja pärast vastuvõtmist tuleb need ettenähtud kohta virnastada. Pange tähele, et veekindlate materjalide puhul tuleb võtta asjakohased meetmed niiskuse ja vihma vastu.
2. Tagada kogenud ehitusjuhtimise personal ja oskuslikud ehitusoperaatorid. Enne ehituse algust tuleb korraldada asjakohane personali juhendamine ehitusmasinate ja -tööriistade õige kasutamise ning põhiprotsesside juhtimise osas, et tagada ehituspersonali oskus iga protsessi toimimises.
3. Ehitusmasinad ja -tööriistad peavad vastama nõuetele, olema heas seisukorras ja varustama oluliste instrumentidega.
4. Ehitusplatsi keskkond tuleb hoida puhtana ja korras, et vältida tolmu ja muude esemete sattumist maapinnale.
5. Ehitusplatsile jäänud prügi, kola ja muud jäätmed tuleb iga päev ära vedada, et tagada ehitusplatsi korrasolek pärast tööd. Erijäätmete puhul peab käitlemismeetod vastama erimaterjalide käitlemise nõuetele.

Lõpuks, lisaks ülaltoodud protseduuride rangele järgimisele nõuab hea kulumiskindel põrand ka betooni ja kulumiskindla põranda vahelist koordineerimist ja koostööd.
Shanghai Jiezhou Engineering & Mechanism Co., Ltd. asutati 1983. aastal ning keskendub betoonpõrandate valdkonna masinate teadus- ja arendustegevusele, tootmisele ja müügile. Laser-tasandusmasinad, elektrilised kellurid, lõikemasinad, plaattihendajad, tampeerimismasinad ja muud masinad kasutavad uusimat tehnoloogiat ning on klientide poolt laialdaselt kiidetud.
Ettevõttel on kliente enam kui 100 riigis üle maailma ja ta on oma valdkonnas juhtival kohal. Küsimuste korral võite helistada DYNAMICule ja me teenindame teid kogu südamest!

Postituse aeg: 24. august 2022
